Прогноз стоимости проекта: формулы EAC в EVAnalysis.pro
Разбираем, где на карточке проекта искать прогноз стоимости проекта: переключатель двух формул EAC, строку TCPI/VAC, раскрывающийся блок «Прогноз» и график изменения EAC во времени.
Переключите формулу EAC: «BAC/CPI» или «AC + (BAC−EV)»
Под графиком S-кривой — переключатель «EAC:» с двумя кнопками: «BAC/CPI» (выбрана по умолчанию) и «AC + (BAC−EV)». «BAC/CPI» предполагает, что текущая эффективность затрат (CPI) сохранится до конца проекта — это основной сценарий, подходит в большинстве случаев. «AC + (BAC−EV)» предполагает, что оставшиеся работы пройдут точно по плану, без текущих отклонений — более оптимистичный вариант, используйте его, если уверены, что причину перерасхода уже устранили. Переключение формулы сразу пересчитывает EAC, ETC и VAC везде на карточке проекта — в этом блоке, в блоке «Прогноз» и на графике «Динамика прогноза».

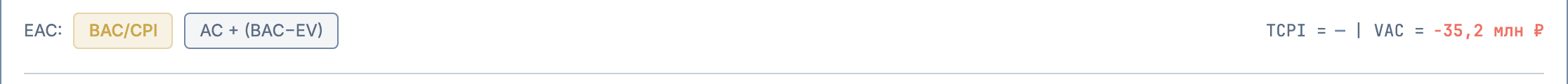

TCPI и VAC — в строке над «Динамикой»
Справа в той же строке — TCPI (требуемая эффективность до конца проекта) и VAC (прогнозная экономия или перерасход бюджета, VAC = BAC − EAC). Это та же строка, что и переключатель формулы из шага 1, — она идёт прямо над блоком «Динамика» с переключателем режимов графика. Если VAC отрицательный, он подсвечен красным: проект при сохранении текущего темпа завершится дороже бюджета. Про значение «TCPI = —» — в вопросах ниже.

Разверните блок «Прогноз»

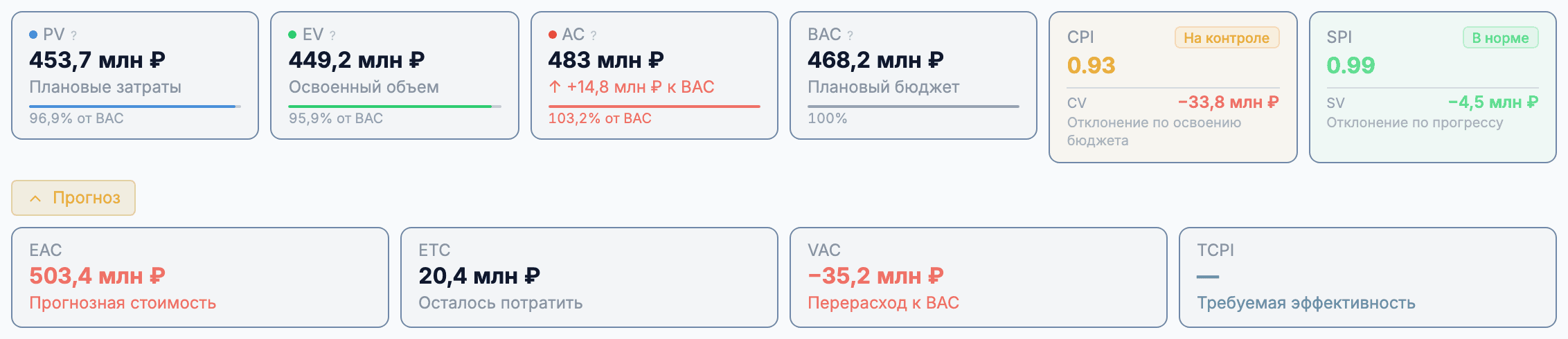

Под основными плитками PV/EV/AC/BAC и статусами CPI/SPI — кнопка «Прогноз» со стрелкой; по умолчанию блок свёрнут. Клик разворачивает строку из четырёх карточек: EAC (прогнозная стоимость), ETC (сколько ещё потратить до конца — ETC = EAC − AC), VAC (перерасход или экономия к BAC) и TCPI (требуемая эффективность на остаток проекта). Значения пересчитываются по выбранной в шаге 1 формуле EAC.

«Динамика» → «Динамика прогноза»

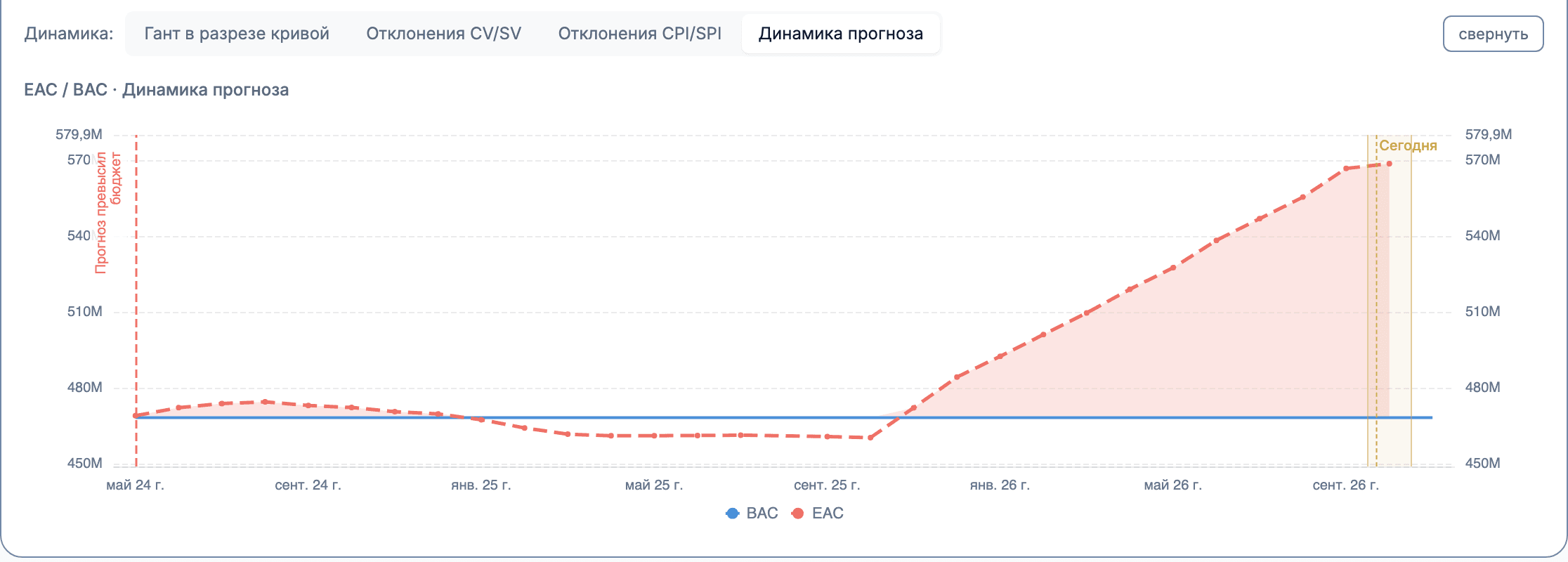

В тулбаре «Динамика:» под графиком выберите режим «Динамика прогноза» (рядом с «Гант в разрезе кривой», «Отклонения CV/SV» и «Отклонения CPI/SPI»). Откроется график EAC / BAC: ровная линия BAC и прогноз EAC по снимкам истории проекта. Если EAC держится выше BAC три и больше отчётных периода подряд, на графике появляется вертикальная отметка «Прогноз превысил бюджет» с закрашенной областью перерасхода между линиями — видно, с какого момента прогноз устойчиво ушёл за бюджет, а не колебнулся разово.

Что вы увидите
Теперь вы умеете читать прогноз стоимости проекта: переключать формулу EAC между «BAC/CPI» и «AC + (BAC−EV)», читать TCPI и VAC в строке над «Динамикой», разворачивать блок «Прогноз» с EAC/ETC/VAC/TCPI и смотреть, как прогноз менялся во времени на «Динамике прогноза». Как устроены сами плитки CPI/SPI, от которых зависит EAC, — в «Карточка проекта: что показывают PV, EV, AC, CPI и SPI», а как читать сам график с линией прогноза — в «S-кривая проекта».
Частые вопросы
Почему прогнозы по двум формулам EAC разные?
«BAC/CPI» переносит уже сложившуюся эффективность затрат на весь оставшийся бюджет — если CPI ниже 1, прогноз растёт на всю оставшуюся сумму. «AC + (BAC−EV)» считает иначе: фактические траты плюс оставшийся объём работ по плану, без поправки на текущую неэффективность. Чем больше бюджета ещё не освоено, тем сильнее эти две оценки расходятся; на проекте, который почти завершён, разница обычно небольшая, потому что пересчитывать осталось мало.
Что значит «TCPI = —»?
TCPI = (BAC − EV) / (BAC − AC) — требуемая эффективность для оставшегося бюджета. Как только фактические затраты (AC) достигают бюджета (BAC) или превышают его, знаменатель становится нулём или отрицательным, и число теряет смысл — EVAnalysis.pro показывает прочерк вместо бессмысленного или отрицательного значения.
Теория в «Аналитике»
Как этот экран считает то, что показывает, и почему метрика устроена именно так.
- Четыре формулы EAC
Три формулы EAC дают три разных числа на одних данных — и все три «правильные». Какую назвать совету директоров? Это не математический выбор, а управленческий — разбираем логику, кейсы крупнейших российских строек и типичные ошибки.
- Прогноз: EAC, ETC, VAC
CPI 0,80 — это факт. Но что будет в октябре, когда подпишут последний акт? EAC, ETC и VAC превращают текущую эффективность в прогноз итоговой стоимости — и этот прогноз доступен уже 1 сентября.
