S-кривая графика проекта: как построить и что показывает — с примерами из строительства

evanalysis.pro · сентябрь 2026 · 7 минут

S-кривая графика — это кумулятивный график освоения бюджета или объёмов работ во времени. Называется так, потому что форма напоминает букву S: медленный старт, стремительный подъём в середине и замедление на финале. Это не математическая абстракция, а наблюдение за тем, как в действительности идут строительные, инфраструктурные и производственные проекты. Ни один серьёзный проект не расходует бюджет равномерно — и S-кривая это честно отражает.


Почему кривая принимает S-форму

Логика формы вытекает из природы строительного процесса. Любой крупный проект проходит три фазы с принципиально разной интенсивностью работ:

Фаза~Доля времениЧто происходит
Мобилизацияпервые 20–25%Проектирование, согласования, закупки, вывод техники. Затраты идут, объём мал.
Активная фазасредние 50–60%Все ресурсы задействованы. Пик численности, пик выработки. Кривая идёт круто вверх.
Завершениепоследние 20–25%Отделка, пуско-наладка, документация, сдача. Бригады уходят, темп снижается.

Итого: медленно → быстро → медленно. Именно это и рисует буква S на графике кумулятивного освоения бюджета.


Линейный план против S-кривой: когда какое распределение честнее

В большинстве смет и КСГ бюджет разбивается равномерно по месяцам: 120 млн за год — значит 10 млн в месяц. Это линейное распределение. Оно простое, привычное и удобное — но для типичного строительного проекта оно вводит контроль в заблуждение.

График ниже показывает разницу. Линия «Линейный» идёт по диагонали: 25% времени — 25% бюджета. S-кривая отражает реальную физику: за первые 25% времени освоено лишь ~8% бюджета, за 50% — ровно половина, за 75% — уже ~92%.

0%25%50%75%100%Освоение бюджета036912 мес.Середина проектаЛинейныйзавышает PVS-кривая: пикактивностиS-кривая (сигмоида)Линейное распределение

Линейный план завышает PV в начале и занижает в конце — генерируя ложные тревоги или скрывая реальные проблемы.

Что происходит, когда PV задан линейно, а реальный проект идёт по S-кривой? В первой трети проекта CPI и SPI будут казаться катастрофически низкими — хотя проект в норме: мобилизация ещё не закончена, максимальная выработка впереди. В последней трети — напротив, метрики покажут отличный результат даже при реальных проблемах. Линейный план лжёт в обе стороны.

Когда линейное распределение всё же уместно: если проект действительно равномерен по своей природе — например, ежемесячные лицензионные платежи, аренда оборудования или монотонная конвейерная сборка. Для таких работ линейная кривая PV честнее сигмоиды.

Для всего остального — строительство, инфраструктура, машиностроение, девелопмент — S-кривая даёт корректный базовый план, из которого рассчитываются значимые индексы CPI и SPI.


Три линии на одном графике: PV, AC, EV

Полная S-кривая в методе освоенного объёма (EVM) строится сразу тремя линиями на одних осях:

  • PV (Planned Value)— плановый объём: сколько работ должно было быть выполнено к этой дате по базовому плану. Идеальная S-кривая вашего проекта.
  • EV (Earned Value)— освоенный объём: стоимость фактически выполненных работ в ценах плана. Эта линия говорит о темпах, не о деньгах.
  • AC (Actual Cost)— фактические затраты: сколько реально потрачено. Единственная линия, которую видит бухгалтерия напрямую.

Расположение этих трёх кривых относительно друг друга — это и есть «диагноз» проекта в любой момент времени. Вот как это выглядит в интерфейсе evanalysis.pro на реальных демо-данных:

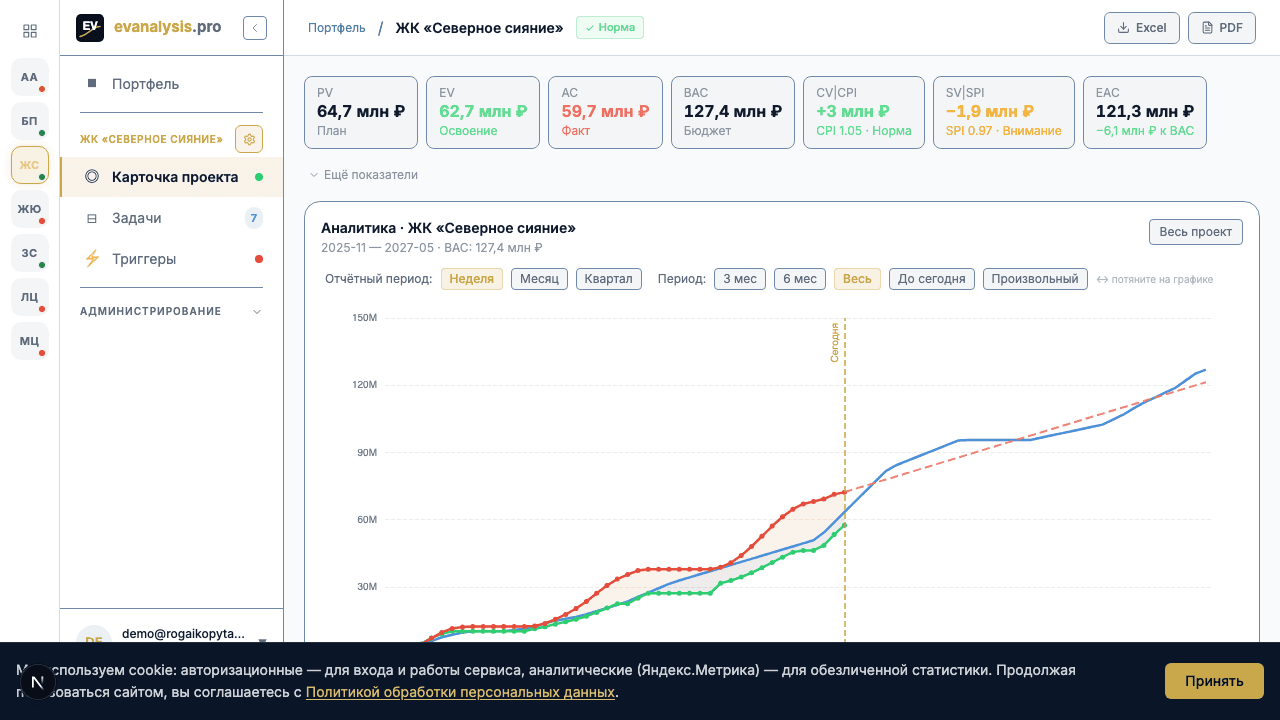

S-кривая графика ЖК «Северное сияние» в evanalysis.pro: проект в норме, PV, EV и AC близко, CPI 1.05, SPI 0.97
Проект в норме: EV (освоение, зелёная) и AC (затраты, красная) идут вместе под PV (план, синяя). CPI 1.05 — на каждый рубль затрат 1,05 ₽ освоения.

Обратите внимание: все три линии сами по себе S-образны. Проект начинается медленно, затем набирает темп. Ключевое — не форма каждой линии в отдельности, а расстояние между ними.


Четыре диагностических паттерна

Взаимное расположение PV, EV и AC определяет один из четырёх базовых диагнозов:

НормаEV ≈ AC, EV ≈ PV

Выполнено примерно столько, сколько планировалось, и потрачено примерно столько, сколько освоено. CPI и SPI близки к 1.

Перерасход бюджетаAC > EV

На каждый рубль освоения потрачено больше рубля. CPI < 1. Классическое «стоимостное отклонение» — работы идут, но дороже плана.

Отставание от графикаEV < PV

Освоено меньше, чем планировалось к этой дате. SPI < 1. Мобилизация затянулась, бригад недостаточно или приоритеты сбились.

Двойная проблемаAC > EV < PV

Отстаём от графика и при этом тратим больше, чем осваиваем. CPI < 1 и SPI < 1 одновременно — самый тревожный диагноз.

Пример «двойной проблемы» — строительство «Зенит-Арены», где AC опережал EV с самого начала и разрыв нарастал десять лет подряд. Разбор той S-кривой — в отдельной статье.

Ниже — реальный скриншот проекта с критическим статусом: EV и AC уже разошлись, EV значительно ниже PV, прогноз EAC пересёк первоначальный бюджет:

S-кривая проекта ЖК «Южные ворота»: критический статус, EV отстаёт от PV, AC превышает EV, SPI 0.82
Критическое отставание: AC (красная) растёт быстрее EV (зелёная), план (синяя) уходит вверх. CPI 0.94 и SPI 0.82 — двойная проблема. EAC уже превысил BAC на 4,3 млн ₽.

Как построить S-кривую: что нужно и как это работает в системе

Для построения S-кривой проекта нужны три вещи:

  1. Структура работ (WBS)— разбивка на задачи с бюджетом и сроками. Чем детальнее иерархия, тем точнее кривая.
  2. Метод распределения PV— как плановый объём распределяется внутри каждой задачи: равномерно (линейно) или по S-кривой (сигмоида). Выбирается отдельно для каждой задачи или наследуется от проекта.
  3. Регулярный ввод прогресса— фактический % выполнения и фактические затраты (AC) по каждой задаче — еженедельно или раз в две недели.

В evanalysis.pro метод распределения PV задаётся прямо в карточке задачи. По умолчанию задача наследует настройку проекта (S-кривая или линейный), но может быть переопределена индивидуально — например, для задачи с равномерными ежемесячными платежами внутри проекта со S-кривой:

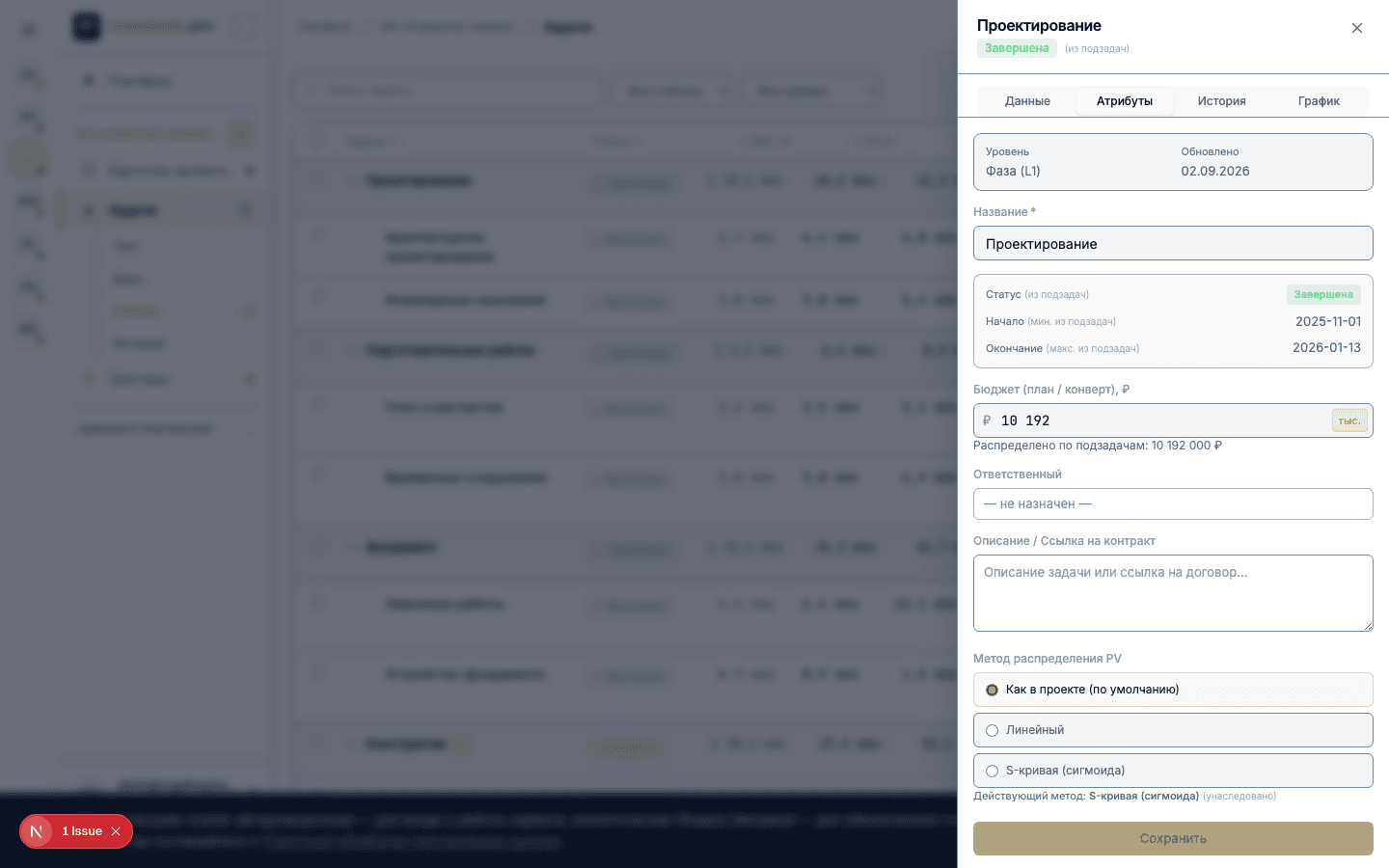

Настройка метода распределения PV в карточке задачи evanalysis.pro: выбор между Линейный и S-кривая (сигмоида)
Метод распределения PV задаётся в карточке задачи. «Как в проекте (по умолчанию)» наследует настройку проекта — в данном случае S-кривая (сигмоида).

Когда метод задан, система строит PV-линию автоматически для каждого отчётного периода. Вводите прогресс раз в неделю — и S-кривая обновляется в реальном времени, сразу показывая EV, CPI, SPI и прогноз EAC. Никаких Excel-формул вручную.


Что ещё умеет S-кривая: прогноз и ранние сигналы

S-кривая — не просто красивый отчёт. Её главная ценность в том, что при отклонении от базового плана она даёт опережающий прогноз, а не запаздывающий факт.

Формула EAC = BAC / CPI — прогноз итоговой стоимости на основе текущей эффективности — известна с начала проекта и обновляется при каждом вводе данных. Исторически CPI, зафиксированный в первой трети проекта, с высокой точностью предсказывает итоговый результат: если в третий месяц 12-месячного проекта CPI = 0.8, ожидайте финальные затраты примерно на 25% выше бюджета.

Именно поэтому строительство Космодрома Восточный имело измеримые сигналы уже в 2013 году — за три года до официального признания проблем. Разбор того кейса — в статье о Восточном.


Постройте S-кривую своего проекта — за 10 минут, без формул вручную

Зарегистрироваться →

Месяц тарифа «Базовый» бесплатно, без карты


Частые вопросы

Что такое S-кривая проекта простыми словами?

S-кривая — это кумулятивный график освоения бюджета или объёма работ во времени. Называется так из-за формы: медленный старт (мобилизация), крутой подъём в середине (активная фаза) и замедление в конце (сдача). Именно такой профиль типичен для строительных и инфраструктурных проектов.

Чем S-кривая отличается от линейного распределения?

Линейное распределение делит бюджет равномерно по периодам (25% времени = 25% бюджета). S-кривая учитывает реальный темп: за первую четверть срока осваивается около 8%, за половину — 50%, за три четверти — около 92%. Для строительных проектов S-кривая честнее, линейная генерирует ложные тревоги в начале и скрывает проблемы в конце.

Зачем нужны три линии на графике — PV, AC, EV?

Три линии дают три разных угла зрения. PV (план) показывает, где должен быть проект. EV (освоение) — где он есть по факту работ. AC (затраты) — сколько это стоило. Сравнение EV/AC = CPI говорит об эффективности использования денег, EV/PV = SPI — о соблюдении сроков. Одной линии для управленческого вывода недостаточно.

Как построить S-кривую проекта в Excel?

Нужны: WBS с бюджетами и датами, формула сигмоиды для распределения PV по периодам (или функция NORM.DIST для аппроксимации), нарастающие суммы AC и EV. В Excel это требует десятков формул, ручного обновления и легко ломается при изменении структуры. evanalysis.pro строит ту же S-кривую автоматически — вы только вводите прогресс.

При CPI ниже 1 в начале проекта стоит паниковать?

Не всегда. Если метод — линейный, а проект идёт по S-кривой, низкий CPI в начале — артефакт плана, не реальная проблема: мобилизация ещё продолжается. Если метод — S-кривая, то низкий CPI в начале уже сигнал: освоение отстаёт от откалиброванного плана. Для корректной интерпретации важно сначала правильно выбрать метод распределения PV.


Источники

Посмотрите, как это выглядит на живом проекте

Зарегистрироваться →

Демопроект с реальными данными сразу после регистрации. Бесплатно, без карты.

Как это сделать в EVAnalysis.pro

Пошаговые инструкции по тому, что разобрано выше.

  • —S-кривая — построение и чтение S-кривой по вашим данным: шаг, диапазон, метка «Сегодня».
  • —Гант в разрезе кривой — та же кривая вместе с графиком задач — чтобы найти причину отставания.

Читайте также

  • Метод за 10 минут

    Отчёт подрядчика говорит «работы идут по графику». Бухгалтерия говорит «потратили 75 из 120 миллионов». Оба правы — и оба ничего не сказали о судьбе проекта. Метод освоенного объёма отвечает третьим числом.

  • CPI и SPI: формулы и ошибки

    Отчёт о проекте без CPI и SPI — это рассказ. С ними — измерение. Разбираем, как считаются оба индекса, что означают 0,8 и 1,1, и почему SPI к концу проекта всегда показывает единицу, даже если сроки сорваны.

  • Зенит-Арена

    Строительство «Зенит-Арены» продолжалось с 2007 по 2017 год: стоимость строительства выросла с 6,7 до 43 млрд рублей, срок сдачи переносился больше десяти раз. Метод освоенного объёма (EVM) мог предсказать итоговую стоимость ещё в 2009 году — по одной формуле. Разбираем реконструированную S-кривую проекта.

  • Космодром Восточный

    Строительство первой очереди космодрома Восточный шло с 2012 по 2016 год: первый запуск состоялся почти на год позже плана, на стройке возбуждено 140 уголовных дел (данные Генпрокуратуры, 2018), Счётная палата зафиксировала финансовые нарушения на миллиарды рублей. Метод освоенного объёма (EVM) мог показать масштаб проблем ещё в 2013-м — через стандартные метрики CPI и SPI.
